Bereikbaarheid Zuidasdok

Moeizaam derde weekend werkzaamheden station Amsterdam Zuid

Voor het derde achtereenvolgende weekend werkten we aan het eerste dakdeel voor de Brittenpassage, de extra onderdoorgang onder station Amsterdam Zuid. Ook op andere locaties waren we aan de slag. Niet al het werk konden we tijdig afmaken.

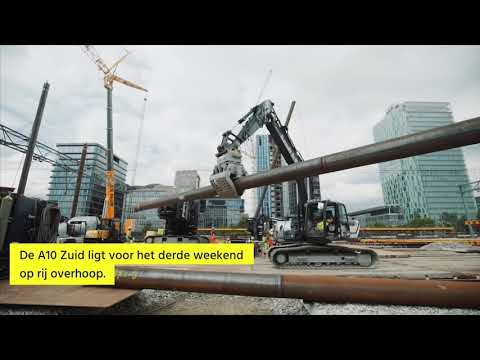

Net als de vorige twee weekenden moesten we in het weekend van 25 en 26 mei 2019 vooral veel funderingspalen draaien. Deze zijn nodig om het enorme, 3 miljoen kilo zware dakdeel van de Brittenpassage op zijn plaats te kunnen schuiven. Uiteindelijk lukte het niet om alle palen op tijd de grond in te krijgen en te voorzien van wapening.

Bekijk hier een filmpje over de werkzaamheden in het weekend van 25-26 mei 2019

Landhoofden

We deden meer het afgelopen weekend. Zo voerden we ook onderhoudswerkzaamheden uit aan de perronkappen van station RAI en vervingen we de dwarsliggers (de betonnen ‘bielzen’ waarop de rails liggen) bij station Amsterdam Zuid. Het belangrijkst waren de voorbereidende werkzaamheden voor een landhoofd: een funderingsblok van 12 meter lang en 8 meter breed waarop het nieuwe dakdeel moet komen te rusten. Onder het landhoofd komen funderingspalen van circa 30 meter lengte. Deze holle, stalen palen moeten worden voorzien van wapening en vervolgens volgestort. Hierdoor krijgen deze palen extra sterkte om straks het nieuwe dakdeel te kunnen dragen. Helaas lukte het tijdens het afgelopen weekend niet om alle palen te voorzien van wapening en beton.

Ongeveer hetzelfde werk voerden we uit bij de Vivaldi-tunnel, de fietsers-, voetgangers- en ecopassage van de Antonio Vivaldistraat naar het Beatrixpark. Ook daar liep het werk minder voorspoedig dan gepland.

De nacht van vrijdag op zaterdag, de laatste trein vertrekt
Daarna gaan de noodperrons eruit
Ondertussen wordt asfalt van de A10 verwijderd Foto: Marcel Steinbach

Parnassusweg

Vrijdagmiddag 24 mei meldden we dat de in- en uitgang Parnassusweg vanaf de treinperrons de komende week dicht blijft. Dit om bouwcombinatie ZuidPlus zoveel mogelijk tijd te geven voor bouwwerkzaamheden (in plaats van tijd te verliezen aan het tijdelijk terugplaatsen van de looproute naar de Parnassusweg). NS heeft voor vandaag en de rest van de week gezorgd voor medewerkers die mensen naar de juiste uitgang verwijzen.

Webcam

Mensen die het werk aan de Brittenpassage live wilden volgen, kwamen zaterdag bedrogen uit. In een deel van Zuidas was geen stroom vanwege werkzaamheden aan het elektriciteitsnet. Wij hoorden dit pas zaterdagochtend. Gevolg was dat ook de webcams zonder stroom zaten en dus op zwart stonden. Rond vier uur zaterdagmiddag waren ze weer in de lucht.

Minervapassage

Bij de hoofdingang van station Amsterdam Zuid, de zogeheten Minervapassage, werkten we aan verbreding van de entree aan het Mahlerplein. Een ingrijpende klus waarvoor een stuk van de A10 volledig moest worden afgegraven. Het lukte de losse delen van het extra tunneltje op hun plek te krijgen en de A10 Zuid op tijd opnieuw te asfalteren. De Minervapassage kon op zondagochtend vroeg weer open en de verbreding zelf volgt deze zomer.

Zaterdagochtend 25 mei, we graven de A10 af naast de stationsentree op het Mahlerplein
Het eerste 'plakje' van het nieuwe tunneltje staat Foto: Marcel Steinbach

Het verkeer

Afgelopen weekend was het op zaterdagmiddag drukker dan tijdens de vorige twee weekenden zonder A10 Zuid. In de stad was het vooral druk bij de Hollabrug (tussen Badhoevedorp en Nieuw Sloten) en in Nieuw West (op de Baden Powellweg en bij de rotonde op de Amsterdamse Baan). Ook rond het Hoofddorpplein was het erg druk, ondanks dat we alle maatregelen hadden getroffen die we vooraf hadden afgesproken. Op de Aalsmeerweg stond een file die bijna reikte tot aan de S107. We hebben alsnog een extra tekstwagen geplaatst op de afrit S107 met een alternatieve route.

Ook op de rijkswegen viel het niet mee. Zaterdagmiddag deden zich diverse ongelukken en pechgevallen voor. Een ongeluk op de A9 zorgde voor 5 kwartier vertraging tussen Amstelveen en knooppunt Holendrecht. Met als gevolg dat het ook op de wegen in Amstelveen zelf druk werd. Hier hielpen agenten om belangrijke kruispunten vrij te houden.

Zondagavond 26 mei, de weg boven het tunneltje van de Minervapassage is weer dicht
De weg wordt opnieuw geasfalteerd Foto: Marcel Steinbach

Alles weer open

Nadat de weg weer was geasfalteerd, de perrons teruggebouwd en de rails teruggelegd, konden we het spoor en de weg maandagochtend 27 mei op tijd weer vrijgeven, om precies te zijn om 04:26 uur.
